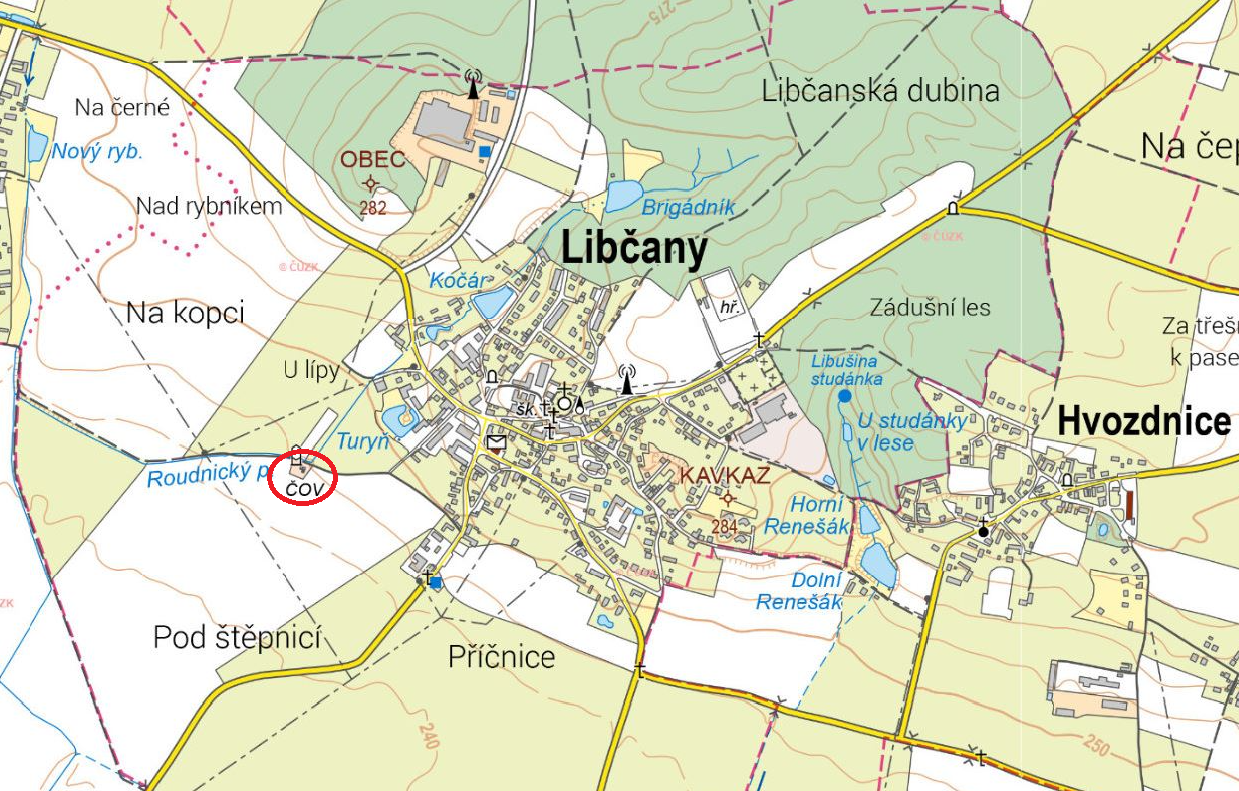

ČOV Libčany - zvýšení kapacity
Termín realizace: 20. 9. 2023 – 31. 8. 2025
Základní technické parametry:
Po dokončení stavby bude mít ČOV kapacitu 1950 EO
Popis stavby:
Předmětem stavby je zvýšení kapacity ČOV Libčany na 1950 EO. Provedeny budou tyto stavební práce:
• Demolice stávajících objektů
• Úprava nátoku stávající kanalizace na ČOV
• Výstavba nové biologické linky
• Propojovací potrubí v rámci ČOV
• Zpevněné plochy včetně terénních úprav
• Vystrojení ČOV novou strojní a elektro technologií
• Obnova odtoku z ČOV
Aktuální informace o stavbě:
Stavební práce probíhají dle schváleného harmonogramu. V současné době probíhají prácena těchto stavebních objektech a provozních souborech:
SO 04 – Biologická linka – provedena zkouška vodotěsnosti a spádové betony
SO 02 – Hrubé předčištění – provedena zkouška vodotěsnosti
SO 11 – posílení stávajícího odtoku z ČOV – probíhají stavební práce pokládkou potrubí
PS 01.3 – probíhá montáž technologie na biologické lince
Kontaktní údaje:
Technický dozor investora:
Ing. Miroslav Melichar: tel.: 606 641 526, e-mail: miroslav.melichar@vakhk.cz
Zhotovitel:
STAVOKA Hradec Králové, a. s., Veverkova 1343/1, 500 02 Hradec Králové
Stavbyvedoucí:
Aleš Kodet, tel.: 777 785 203, e-mail: ales.kodet@stavokahk.cz
